В ходе предпускового штаба с участием руководителей подразделений станции и подрядных организаций генеральный директор СГК Степан Солженицын проанализировал выполнение основных этапов Большой стройки на Томь-Усинской ГРЭС.
В состав модернизируемого энергоблока №7, мощность которого составляет 200 МВт, входят турбогенератор №7 ТВФ-225-2У3 и двухкорпусный котлоагрегат №12. Новый генератор был изготовлен специально для Томь-Усинской ГРЭС на новосибирском заводе «ЭЛСИБ».
На котлоагрегате №12, паропроизводительностью 640 тонн пара в час, в рамках проекта модернизации была проведена полная замена основных и вспомогательных систем, начиная от поверхностей нагрева и заканчивая контрольно-измерительными приборами и автоматикой. Оба корпуса котлоагрегата №12 переведены на сухое шлакоудаление, что обеспечивает эффективную и более экологичную работу котельного оборудования за счет снижения объема образования окислов азота.
Степан Солженицын Генеральный директор СГК: «Сейчас мы на финальном отрезке пути по первому в программе ДПМ-2 пусковому комплексу Томусы — седьмому энергоблоку. За осенние месяцы сделан огромный рывок в части строительных работ, численность персонала достигала тысячи специалистов, и почти четыреста продолжают решать задачи на объектах станции. Благодарю наших строителей за полную самоотдачу, приложение всех сил, максимальную внимательность к качеству и эффективности каждого процесса. Хочу отметить и хороший темп, взятый на этапе пусконаладочных и эксплуатационных работ. Мы полностью готовы к выполнению первого розжига двухкорпусного котлоагрегата №12 и пробного запуска турбогенератора седьмого энергоблока».

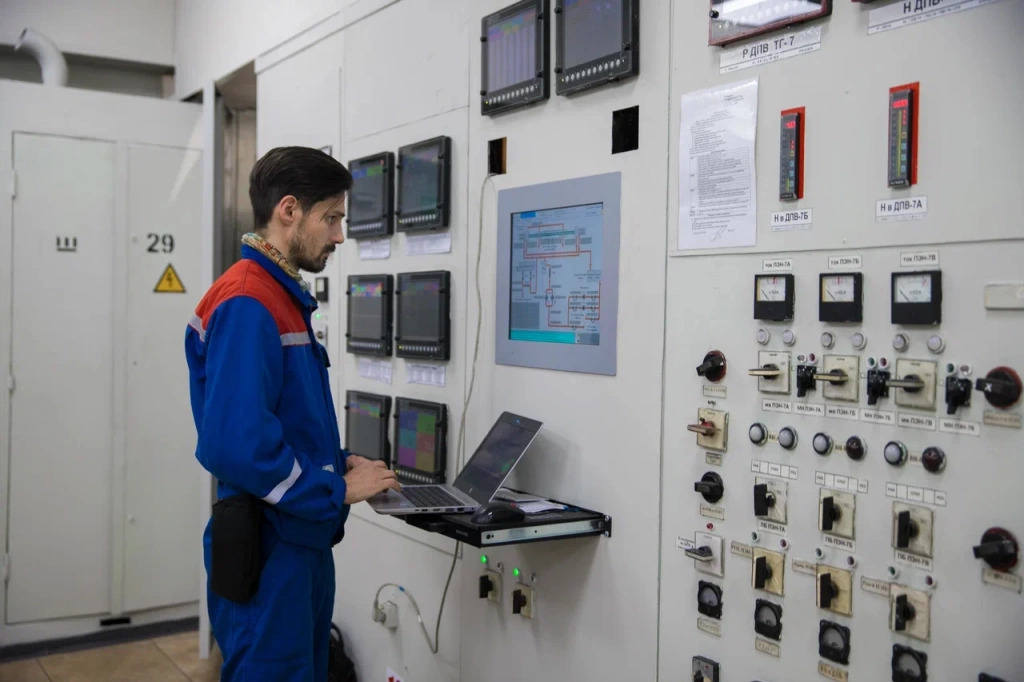

Все разрешения со стороны контролирующих органов для включения седьмого энергоблока, получены, финальное подтверждение генерирующей мощности после проведенной модернизации намечено на январь 2023 года, после прохождения комплексных испытаний оборудования. На энергоблоке №7 реализована традиционная система управления энергоблоком с использованием локальных программируемых контроллеров и ключей управления, задача которых не только контролировать состояние оборудования, но и решать проблемы в ходе его эксплуатации. Например, на котлоагрегате №12 установлены 360 датчиков контроля эксплуатационных параметров и почти две сотни исполнительных механизмов.
Как отмечает директор Томь-Усинской ГРЭС Юрий Котов, ваш ребенок может быть умницей и отличником, но без проблем всё равно не обойдется, потому что детские болезни никто не отменял. На энергоблоке впереди еще много работ по устранению замечаний в ходе первых запусков, электромонтажу и наладке. Но главное — для решения задач в установленные сроки есть и люди, и все необходимые материалы. В заключительном этапе пусконаладочных работ на котлоагрегатах №12 корпус А и №12 корпус Б заняты 25 специалистов, включая как персонал цеха тепловой автоматики и измерений, так и технологов подрядной организации АО «Атомтехэнерго», которая курирует и совершенствует процессы наладки и эксплуатации оборудования Томь-Усинской ГРЭС, а также представителей СибИАЦ. Технологи-атомщики разработали программы обучения по технологическим системам нового генератора и котлоагрегата седьмого энергоблока, причем обучающие процессы идут и во время пусконаладочных работ.
Чтобы обеспечить и провести первый розжиг, необходимо было завершить монтаж систем мазутопроводов, провести гидравлические испытания, смонтировать 227 единиц контрольно-измерительных приборов, выполнить обкатку тягодутьевых механизмов и опрессовку пылевоздушного тракта котла. Сейчас на котлоагрегате смонтированы и налажены 100% механизмов газовоздушного тракта и систем топливоподачи. Идет электромонтаж вспомогательного оборудования на горелочных устройствах. А уже 9 декабря состоялся первый розжиг двухкорпусного котлоагрегата №12 энергоблока №7. Следующий за успешным розжигом двухкорпусного котлоагрегата №12 этап — паровые продувки труб поверхностей нагрева и трубопроводов, а также отладка режимов эксплуатации энергоблока №7 на угле и подготовка к проведению комплексного опробования, которое планируется выполнить в последней декаде января 2023 года. Параллельно на генераторе №7 будут выполнены ключевые операции по опытам холостого хода и короткого замыкания, а также синхронизация оборудования для подключения к энергосистеме Сибири.
